Успешное проведение всех работ по ТПП и управление ими возможно только при наличии плана. Система и метод планирования ТПП устанавливаются на предприятии с учётом его конкретной специфики:
1) тип производства;
2) объём выпуска изделий РЭС;
3) сложность осваимаего изделия РЭС;
4) технический уровень производства;
5) уровень механизации и автоматизации инженерно-технических и управленческих работ;
6) уровень организационной структуры управления производства.
Обычно процесс планирования ТПП подразделяется на 2 основных этапа:
1) исходное (предварительное) планирование;
2) текущее (оперативное) планирование.
Исходное планирование производится на основе укрупнённых нормативов (укрупнённых базовых показателей). При этом определяется:
1) объём работ;
2) сроки выполнения основных работ;
3) возможность выполнения данного объёма в заданные сроки.
Результатом исходного планирования является укрупнённый предварительный план-график ТПП РЭС.
Текущее планирование -это разработка плана-графика ТПП на основе частных планов-графиков и плана организационно-технических мероприятий. Текущее планирование осуществляется на основе частных нормативов (показателей) по каждой функции и этапу ТПП отдельно.
|
|
Обычно разрабатывают план ТПП бюро (группа) планирования подготовки производства. При составлении плана предпочтительным является метод сетевого планирования. Сетевое планирование позволяет графически изобразить и связать между собой все узловые события и работы ТПП. На основе сетевого планирования возможен выбор оптимального варианта плана ТПП, а также использование ЭВМ. Сетевое планирование осуществляется в следующей укрупнённой последовательности:
1) создание сводной сетевой модели ТПП;
2) обеспечение оптимизации параметров сетевого графика по выбранным критериям;
3) повышение эффективности использования ресурсов
предприятия по заданному стратегическому критерию. Чтобы ускорить построение сетевых графиков и повысить их эффективность в масштабе отдельных отраслей в СССР разрабатывали типовые (стандартные) сетевые графики ТПП в зависимости от специфики изделий, типа и организации конкретного производства. Любой сетевой график строится с помощью ориентированного графа в котором вершины обозначают события, а дуги их соединяющие - работу.

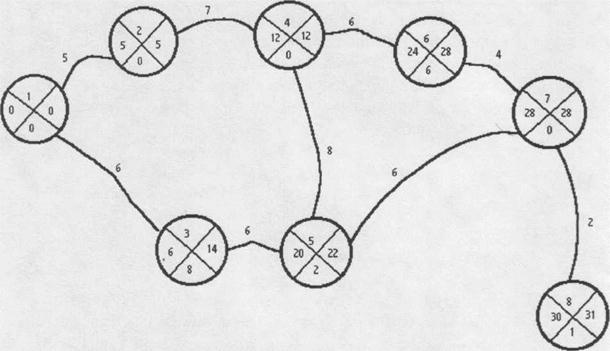

Каждое событие (этап ТПП) изображается окружностью, разделённой условно на 4 сектора. Верхний сектор обозначает порядковый номер события, левый сектор обозначает ранний (ожидаемый) срок его выполнения. Правый сектор обозначает поздний срок его выполнения, а нижний - интервал (резерв) времени, в течение которого событие обязательно должно случиться.
|
|
При анализе сетевого планирования вручную или с помощью ЭВМ расчёт раннего срока ведут от исходного (первого) события к завершающему (конечному) путём суммирования раннего срока предшествующего ему события и продолжительности работы, ведущей к заданному событию. Расчёт позднего срока ведут от завершающего (конечного) события к исходному (начальному) путём вычитания из позднего срока конечного события продолжительности работы ведущей к этому событию. Резерв времени определяют как разность между поздним и ранним сроками выполнения конкретного этапа ТПП. Обработку информации на ЭВМ производят по одной из существующих на рынке программ, составленных в виде:
1) расчёт временных параметров сетевого графика ТПП объектно-ориентированного предприятия;
2) учёт потребности в ресурсах и их распределении;
3) расчёт трудоёмкости и себестоимости работ ТПП на конкретном предприятии;
и так далее.
