Т45: Сварка трубопровода

Трубы изготавливают сварными и цельнотянутыми, различных диаметров и толщиной стенки.

Стыки под давления 0,7кг/ выполняют только аттестованные НАКС сварщики.

Таблица допусков на смещение кромок.

S ме, мм 3-4 5-6 7-8 9-14 15 и более
Смешение   1,5   2,5

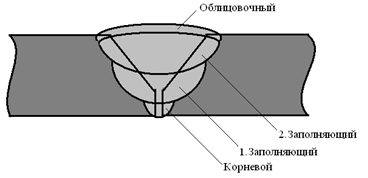

Корневой шов выполняется электродами Ø 1,6-3 мм в зависимости от S ме.

Зависимость количества швов от толщин металла

S ме, мм 4-10 10-12 12 и более
Количество слоёв     4 и более

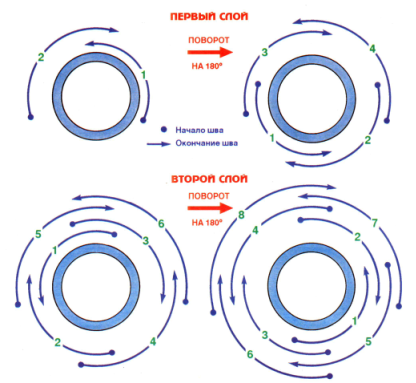

Выполнение поворотного стыка Ø 200 мм с поворотом на 180°

1-2-3-4 первый слой проваривают снизу вверх в последовательности

1-2 поворот трубы на 180° 3-4 шов

5-6 выполняются в противоположных направлениях снизу-вверх перекрывание швов (замок) 20-25 мм

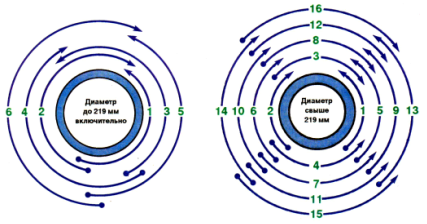

Выполнение стыка трубы Ø 250-500мм с поворотом на 90°

Выполнение неповоротного стыка труб Ø 219мм и более.

Замки св. швов не должен накладываться не в одном слое.

Сварка стыка «операцией» или «с козырьком»

Выполняется в 4 этапа:

1.Вырезается козырек

2.Проваривается недоступный участок сварного шва изнутри

3.Производится подготовка кромок трубы и козырька к сварке

4.Устанавливается козырек и обваривается по замкнутому контуру
