Время выемки горной массы комбайном определяется по формуле
′′ | 2,76 * 6 * 0,917 | ||||||
tв = | nвТсмα | = | = 3,06 | ч =184 мин | (27) | ||
пвкп | 4 *1,237 | ||||||
где п "в – см. табл. Б.2; п в–количество проходчиков на выемке горной массы комбайном, п в=3-
5 чел., но не более п;
α = | Тсм − t п. с − t р | = | − 12 | − 18 | = 0,917. | ||
Тсм | |||||||
α – коэффици-ент, учитываю-щий время прие-
ма сдачи смены и резерва .
Обычно на графике организации работ при рельсовом транспорте пока-зывают время работы комбайна tрк, обмена вагонеток t'зп, обслуживания комбайна tок и вагонеток tов, входящие в процесс выемки горной массы комбайном. Работа комбайна и обмен вагонеток производятся последова-тельно, а обслуживание комбайна и вагонеток – параллельно им, поэтому можно записать:
tв=tрк+t'з. п | (28) | ||||||
Время замены вагонеток может быть определено по формуле | |||||||
t ′ з . п = | vсмSпркр (l / vn + l / vr + θ) | = | 3,0*14*1,6(100/1,5 +100/1+150) | =0,42 | ч. =25 мин | (29) | |
3600 Vпар | 3600*14 | ||||||
Обозначение величин формул (29) расшифрованы в п. 1.5. Время работы комбайна
|
|
tрк=tв-t'зп =3,06-0,42=2,65ч=160мин.
Для установки рамы с затяжкой только кровли необходимо, чтобы ком-байн работал с перерывами. Продолжительность перерыва должна быть достаточной для установки одной рамы с затяжкой кровли (около 10 мин при 4…6 проходчиках).
Количество перерывов в работе комбайнов должна равняться количе-ству устанавливаемых рам в смену. В рассматриваемом примере количест-во перерывов ппер =3. При использовании временных передвижных крепей перерывов в работе комбайна может и не быть.
Таким образом, для рассматриваемого примера время работы комбайна и обмена вагонеток между перерывами будет соответственно равно:
t п | t р. к. | ≅ 53 мин, | t п | t ′ | мин. | |||||||||
= | = | = | з. п | = | = 8 | |||||||||
nпер | ппер | |||||||||||||
р. к | з. п | |||||||||||||
Время настилки пути
tн . п = пн ′′. пТсмα =1,05 * 6 * 0,917=1,56 ч =93 мин пн . п кп 3*1,237
где п 'н.п – см. табл. В.2; п н.п–количество проходчиков,занятых на настилке пути,
пн.п =3…4чел.Настилка пути производится последовательно с вы-емкой горной массы комбайном при рельсовом транспорте.
Время крепления водосточной канавки (крепление производится па-раллельно с работой комбайна или настилкой пути).
t | к. к | = | пк ′′. к Тсмα | = | 0,42 * 6 * 0,917 | = 0.93 ч = | 56 мин, | |
2 *1,237 | ||||||||
пк. ккп |
где п 'к.к – см. табл. В.2; п к.к–количество проходчиков,занятых на креплении канавки,
|
|
п к.к=1…3чел.
Колличество человекочасов, затрачиваемых на крепление:
′′ | 3,19 * 6 * 0,917 | ||||
tкр = | пкрТсмα | = | =14,2 чел. час. | ||
кп | 1,237 | ||||
Проверка расчета проводится по формуле (26). Время несовмещенного крепления
tн. кр=Тсм-tп. с-tр- tв- tн. п=360-12-18-184-93=53мин=0,88ч
Время совмещенного крепления определяют так:
tс. кр=(tв-tк. к) +tн. п =(3,06-0,93)+1,56=3,7ч.
Время крепления по графику
Ткр=tн. кр+ tс. кр =0,88+3,7=4,58ч.=4ч35мин.
Зная, что на участке tн.кр на креплении занято 6 проходчиков (всё зве-но), на участке tв-tк.к - 3 проходчика и на участке tн.п – 2 проходчика, мож-но найти
∑t i крn i кр=0,88·6+(3,06-0,93)2+1,56·3=14,2чел.ч, что соответству-
ет tкр.

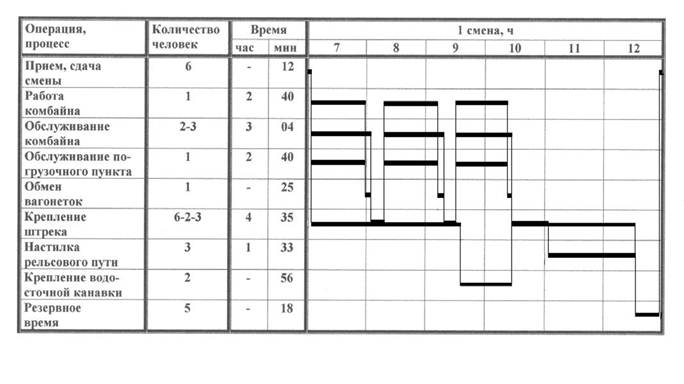

График организации работ по проведению штрека комбайном 4ПП–2 представлен на рисунке 4.
Рис.4. – Графике организации работ при проведении штрека комбайном
Если v см определена по трудоемкости выполнения работ на 1 м выра-ботки, продолжительность выполнения каждой операции за смену опреде-ляется по формуле
ti = vсмпптзiк . i Тпсмα, ч,
Где t i – продолжительность выполнения i-ой работы в единицу вре-мени, ч;
птз . i –трудоемкость выполненияi-ой работы на1м выработки,чел.-смен/м;
пi –количество проходчиков,выполняющихi-ю работу.
