Расчеты по определению экономического эффекта от сокращения продолжительности строительства с учетом экономии накладных расходов

В весьма распространенной ситуации, когда подрядчик пытается договориться о продлении сроков строительства по уважительным причинам,

следующая его просьба обычно состоит в оплате накладных расходов за дополнительные месяцы, которые он проведет на объекте для завершения работ. Как правило, это является серьезным источником конфликтов, связанных со строительными проектами [16].

Из логики самого процесса сокращения срока строительства следует, что достигаемый при этом экономический эффект непосредственно зависит от распределения во времени сокращенных затрат на строительство. Причинами данного сокращения выступают дополнительные затраты за счет интенсификации процесса строительства. Результатом сокращения сроков строительства является экономия затрат за счет снижения накладных расходов и за счет раннего выпуска продукции.

К накладным расходам относятся:

·административно-хозяйственные расходы;

·расходы на обслуживание работников строительства;

·расходы по организации работ на строительных площадках;

·прочие накладные расходы;

·затраты, не учитываемые в нормах накладных расходов, но относимые на накладные расходы.

Поскольку последние две группы не играют существенной роли при сокращении срока строительства, уделим внимание первым трем группам.

Сокращение накладных расходов в виде уменьшения затрат на административно-управленческий персонал, расходов на обслуживание работников строительства и расходов по организации работ на строительных площадках предлагается рассчитывать по следующей формуле:

(8)

где

ЭHP – экономия на накладных расходах;

ЗАУП – затраты на содержание административно-управленческого персонала (заработная плата, командировочные, затраты на содержание основных фондов, предназначенных для обслуживания аппарата управления и другие административно-хозяйственные расходы и пр.);

ЗОРС– затраты на обслуживание работников строительства (расходы по обеспечению санитарно-гигиенических и бытовых условий, расходы на охрану труда и технику безопасности и пр.);

ЗОСП – затраты на организацию работ на строительной площадке (амортизационные отчисления, износ и расходы по ремонту инструментов и производственного инвентаря, расходы по содержанию и благоустройству стройплощадки, временных дорог и пр.);

Ен – коэффициент эффективности строительства;

Ти – исходная продолжительность строительства;

Тс – сокращенная продолжительность строительства.

Дополнительные затраты, образующиеся вследствие повышения расчетной интенсивности и экстенсивности строительства, рассчитываются по следующим формулам:

а) дополнительные затраты на перевозку людей до места работы, выплату льгот и премий, удорожание строительства за счет инфляции и др. Предлагается рассчитывать по формуле:

(9)

где

Эин – экономия на затратах, вызванных интенсификацией производства;

Зом – затраты на оплату труда основного состава рабочих;

ЭНn – затраты на дополнительный набор рабочих;

Эомдр – затраты на оплату труда дополнительно набранных рабочих;

Эnp – затраты на выплату льгот и премий.

б) дополнительные затраты на привлечение дополнительной техники и механизмов для сокращения срока строительства рассчитываются по формуле:

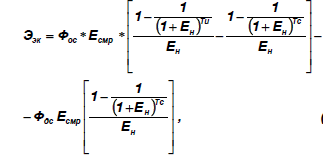

(10)

где

Ээк – экономия на затратах, вызванных экстенсивностью строительства;

Есмр – коэффициент эффективности строительства;

Фос – стоимость привлеченных производственных фондов строительно-монтажных организаций;

Фдс – стоимость дополнительно привлеченных производственных фондов строительно-монтажных организаций.

Общий экономический эффект от описанных выше мероприятий определяется по формуле:

(11)

где

Эм – затраты на изменение технологии производства работ, замену конструкций и материала.


Понравилась статья? Добавь ее в закладку (CTRL+D) и не забудь поделиться с друзьями:



double arrow
Сейчас читают про:
